Info-travaux

Avis important : les dates et les actions indiquées sont sujettes à changement et plusieurs facteurs peuvent modifier le calendrier des travaux. Cette section est mise à jour régulièrement.  La Ville de Bromont informe les citoyens des travaux qu’elle effectue sur son territoire.  Il peut arriver qu’elle ne soit pas informée des travaux effectués par d’autres instances gouvernementales

Recevez les notifications concernant les travaux en cours en téléchargeant l’application B-CITI

B-CITI est une plateforme numérique disponible à partir de l’application mobile pour téléphone intelligent ou de l’ordinateur. Détenir un compte B-CITI permet notamment de recevoir des avis, d’effectuer des requêtes et de participer à des sondages. La création d’un compte peut s’effectuer à partir du portail B-CITI ou de l’application mobile.

travaux

Travaux de réfection complète du barrage du lac Gale

Description des travaux
Un barrage au lac Gale doit être complètement reconstruit.

Échéancier

  • semaine du 4 septembre :  mise en place des barrières et déplacement des salamandres
  • semaine du 9 septembre : travaux préparatoires, déboisement et mise en place des mesures de mitigation
  • semaine du 16 et 23 septembre : réfection du barrage
  • semaine du 27 septembre : fin des travaux

Le sentier  G3 sera fermé. Un détour par la G1 à partir du stationnement est proposé.

Responsable
Service des travaux publics
Demande en ligne

travaux

Travaux de forage chemin Granby

La Ville de Bromont procédera à des travaux de forage sur le chemin Granby entre la route Pierre-Laporte et la rue André.  La circulation sera maintenue avec la présence de signaleurs.

Date prévue des travaux: mercredi 4 et jeudi 5 septembre

Responsable
Service des travaux publics
Demande en ligne

travaux

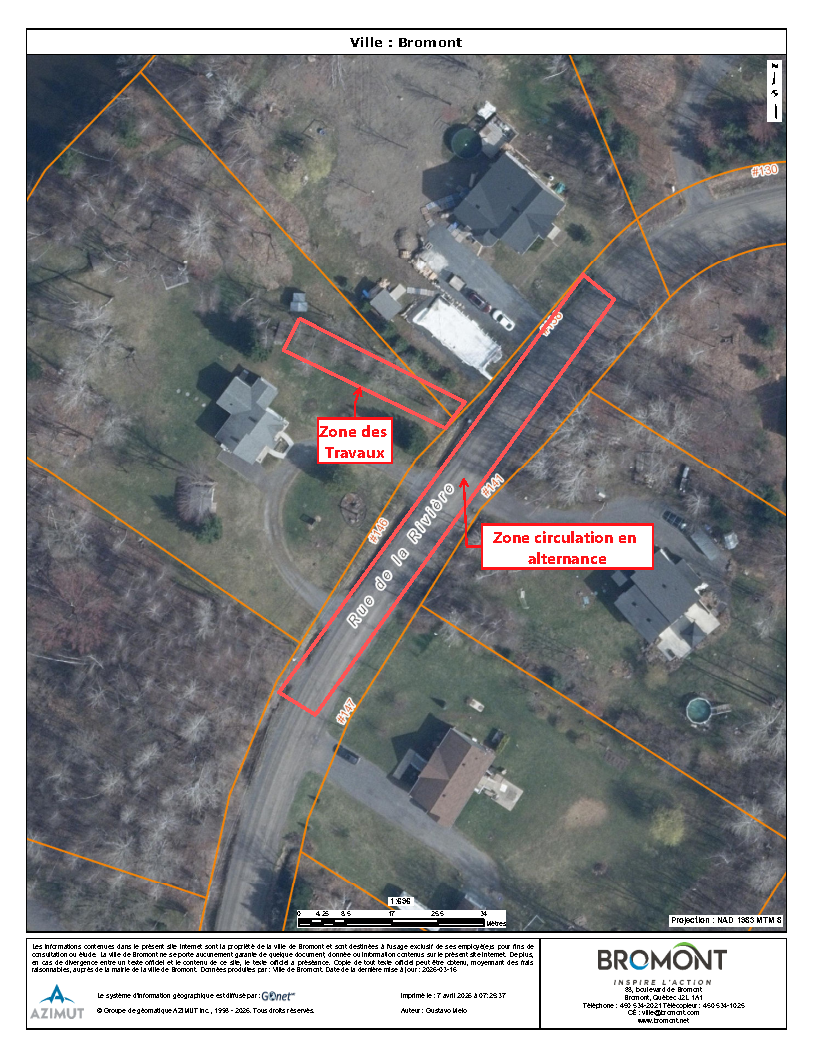

Travaux de réfection des rues Missisquoi, Shannon et chemin Sandborn

La Ville de Bromont procédera à des travaux de nettoyage de fossé, remplacement de ponceaux, émondage et rechargement de pierre sur ces rues.

Date prévue des travaux: semaine du 12 août

Service des travaux publics
Demande en ligne

travaux

Réfection du réseau d’égouts et d’aqueduc sur la rue Montcalm

Description
Des travaux majeurs de réfections d’égouts et d’aqueduc débuteront dès lundi le 5 août 2019. Ces travaux impliquent l’utilisation d’explosifs pour faire sauter le roc. Le dynamitage est nécessaire pour la pose des conduites. Les mesures de précaution usuelles sont prises par l’entrepreneur.

  • Remplacement de l’égout sanitaire
  • Remplacement de la conduite d’eau potable
  • Remplacement de toutes les entrées de services entre la conduite principale et la ligne de lot
  • Travaux d’amélioration du drainage
  • Travaux de réfection des fondations de rue et du pavage

Échéancier

  • 5 août : mobilisation de l’entrepreneur, installation de l’aqueduc temporaire et de la signalisation
  • 12 août : début du dynamitage
  • 19 août : début de la pose des conduites
  • 4 octobre : fin prévue des travaux

Une séance d’information a été prévue pour les citoyens touchés par ces travaux. Le transport scolaire et la compagnie d’ambulance desservant ce secteur seront avisés.

Gestion de la circulation et accès aux propriétés

  • Accès aux entrées de cour et aux résidences maintenus la plupart du temps
  • Détours lors des travaux « Circulation locale seulement »
  • Stationnement sur les rues avoisinantes probable

Intervenants

Ville de Bromont (Maître d’oeuvre)
Tetra Tech (Conception des plans et devis)
Bertrand Ostiguy (entrepreneur)
NX-Innov (surveillance des travaux)
Laboratoire à venir (Contrôle qualitatif des matériaux)

Lieux d’embarquement des élèves

travaux

Construction du projet Arborescence

Projet domiciliaire Arborescence situé à l’extrémité Est du chemin des Diligences. Arborescence propose des bâtiments comprenant tout au plus 12 condos chacun incluant un stationnement privatif par unité. Les travaux sont supervisés par un ingénieur forestier mandaté par la Ville de Bromont. Le promoteur et la Ville de Bromont ont tout fait en sorte afin de préserver au maximum le couvert forestier.

Les travaux sont en cours. Du dynamitage est prévu.

La Divine, un sentier du réseau municipal situé dans le secteur visé par les travaux, sera fermée à compter du lundi 10 juin. Les usagers doivent impérativement respecter les interdictions de passage et la signalisation pour des raisons évidentes de sécurité.

Information
Service techniques de la Ville de Bromont
Demande en ligne

travaux

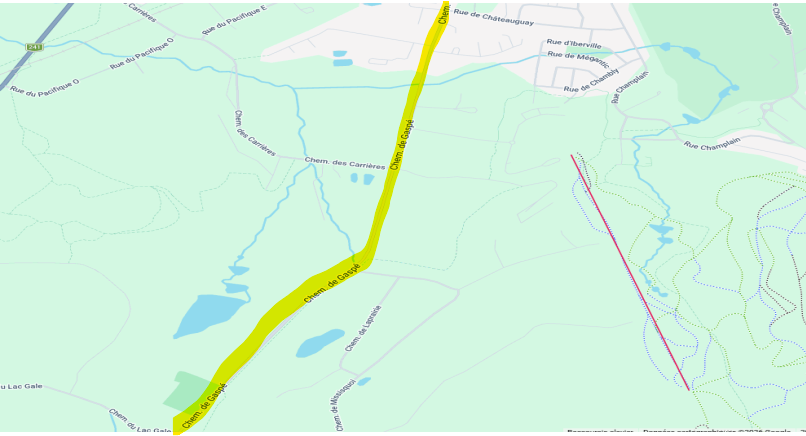

Ligne triphasée visant à alimenter le secteur du lac Bromont

Mise à jour le 30 mai 2019
Démarrage des travaux de plantage et des travaux électriques.

  • Semaine du 3 juin : visites sur le terrain et briefing aux entrepreneurs
  • Semaine du 10 juin jusqu’aux vacances de la construction : travaux de plantage. Les travaux débuteront sur les chemins de Magog et de Gaspé. Les travaux de plantage sur la route Pierre-Laporte seront ensuite réalisés et devraient être complétés d’ici les vacances de la construction.
  • Les travaux électriques reprendront après les vacances de construction et s’étaleront jusqu’en décembre.

Quelques entraves à la circulation (réduction d’une voie) avec des signaleurs sur place pour guider les automobilistes et ralentir le trafic si nécessaire.

Mise à jour le 4 mars 2019
Début des travaux de plantage des poteaux en milieu sensible dans la semaine du 4 mars. Ces travaux se poursuivront jusqu’au 14 mars et se déroulent en sol gelé. Aucune entrave importante à la circulation prévue. Circulation déviée à certains endroits.

Mise à jour le 15 février 2019
Les travaux sont complétés sur le chemin de Magog et ont débuté sur le chemin de Gaspé. Il faut prévoir des entraves à la circulation alors qu’il n’y aura qu’une voie d’ouverte à certains endroits. Circulation en alternance et présence de signaleurs. Les travaux devraient être terminés dans deux semaines.

Début prévu des travaux
28 janvier 2019

Le tracé retenu pour cette ligne : les chemins de Magog et de Gaspé jusqu’à l’intersection de la rue Frontenac.

Nature du projet
Le poste d’Adamsville, situé dans le parc scientifique de Bromont, deviendra bientôt la principale source d’alimentation en électricité du territoire de la municipalité. Pour ce faire, Hydro-Québec devait revoir la configuration de son réseau de distribution. L’une des modifications nécessaires consiste à intégrer une ligne triphasée dans le secteur du lac Bromont.

Au cours de la dernière année, Hydro-Québec a terminé son travail d’ingénierie et nous avons obtenu toutes les autorisations environnementales requises pour la réalisation de la dernière phase du projet.  Le plan détaillé des travaux a été présenté au conseil municipal de Bromont.

Déroulement des travaux
Dans les prochains jours, les entrepreneurs mandatés par Hydro-Québec entameront les travaux préparatoires à la construction de la ligne, dont les travaux de végétation le long du chemin de Magog et de Gaspé. Ces interventions s’échelonneront jusqu’au printemps. Il est important de réaliser ces travaux en période hivernale pour des considérations environnementales, paysagères et techniques. Les poteaux seront plantés et les travaux électriques effectués. Des signaleurs assureront la circulation lorsque des entraves routières seront nécessaires à la protection du public et des travailleurs.

Mesures d’atténuation

Hydro-Québec met tout en œuvre pour intégrer la nouvelle ligne de distribution de la façon la plus harmonieuse possible dans le milieu. Toutes les mesures nécessaires seront appliqués pour assurer la protection de l’environnement et atténuer les impacts des travaux.

Une surveillance étroite des travailleurs sur le terrain sera effectuée. Hydro-Québec communiquera également avec la Ville de Bromont à chacune des étapes de réalisation du projet.

Pour renseignements
Pour plus de renseignements ou pour nous signaler une situation particulière, n’hésitez pas à nous laisser un message sur la ligne Info-projets. L’équipe Relations avec le milieu d’Hydro-Québec communiquera avec vous dans les meilleurs délais.

Ligne Info-projets
1 877 653-1139

travaux

Domaine des Lacs – Résumé du projet

L’entreprise Gestion Allen inc. a présenté, en juin 2012, le projet domiciliaire Domaine des Lacs. Ce projet résidentiel comprend 11 terrains desservis par les réseaux d’aqueduc et d’égout sanitaire et prévoit l’enfouissement des services d’utilité publique.

Après une analyse approfondie des réseaux d’aqueduc et d’égout sanitaire existant près du projet, l’acquisition de terrains et de servitudes ainsi que l’obtention de certaines dérogations mineures, le conseil municipal a adopté une résolution générale de principe le 7 mars 2016 en faveur du projet.

Une autorisation du ministère du Développement durable, de l’Environnement et de la Lutte contre les changements climatiques (MDDELCC) devait être obtenue pour ce projet puisqu’il prévoit le prolongement des réseaux d’aqueduc et d’égout sanitaire ainsi qu’une zone de travaux dans un milieu humide. Le protocole d’entente encadrant les travaux municipaux a été signé le 21 novembre 2018 à la suite de l’obtention de l’autorisation du MDDELCC  et d’une entente pour le surdimensionnement des conduites en prévision de développements futurs.

Les Services techniques de la Ville ont autorisé le début des travaux municipaux le 27 novembre dernier .
